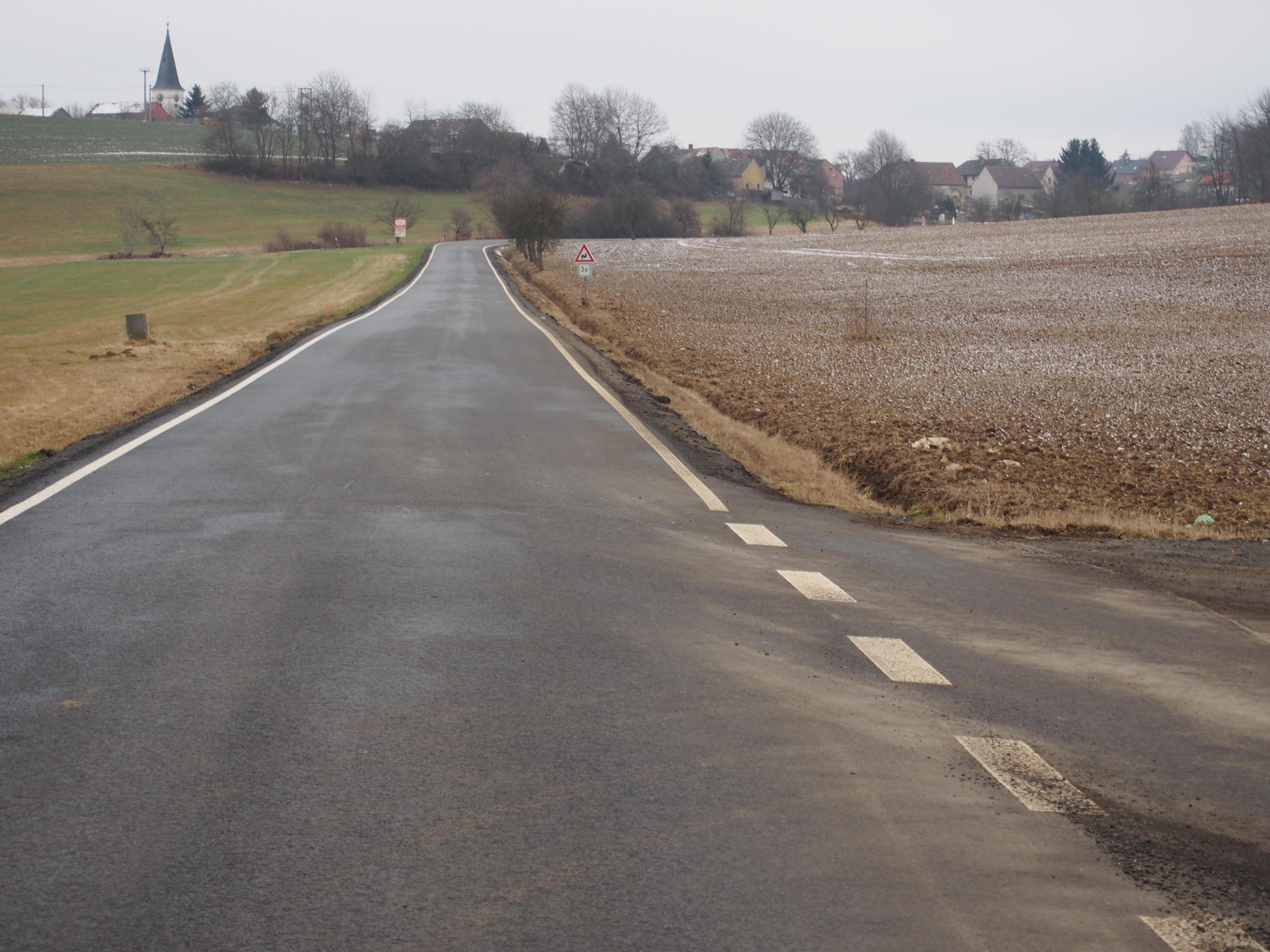

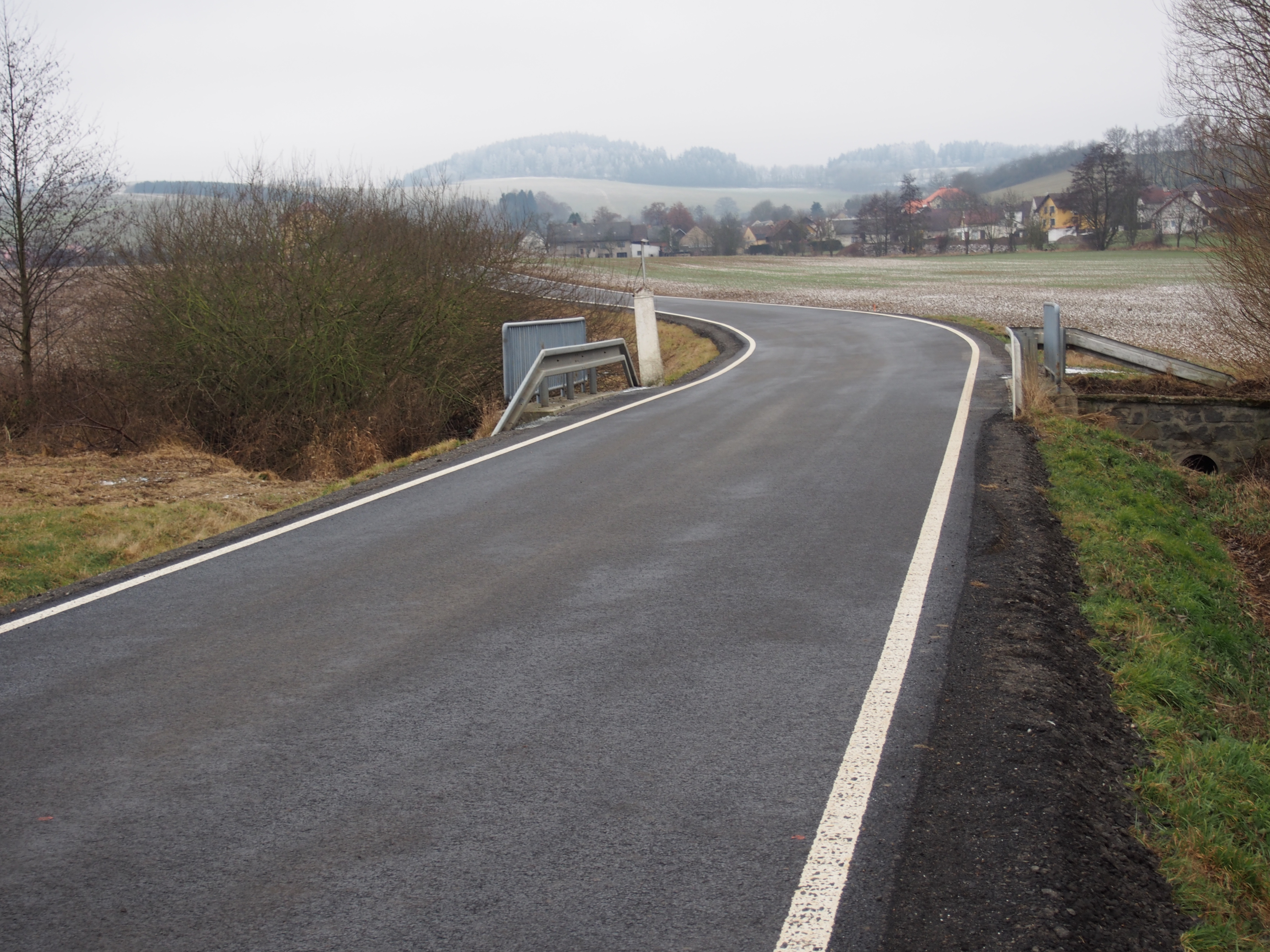

Z Domažlic přes Tlumačov do Mrákova byla 20. prosince 2016 slavnostně otevřena zrekonstruovaná silnice III/9003. Rekonstrukcí došlo k odstranění havarijního stavu povrchu vozovky a zesílení konstrukce silnice, čímž došlo ke zvýšení bezpečnosti silničního provozu.
V rámci opravy povrchu silnice III/1903 v úseku od hranic města Domažlice po hranice obce Tlumačov a dále pak od hranic města Tlumačov po stávající úpravu silnice III/1903 v obci Mrákov v celkové délce přes 5 km bylo provedeno odfrézování stávajícího povrchu silnice tl. 4 cm a následně po provedení vyrovnávek o průměrné tloušťce 4 cm a oprav neúnosných úseků geomříží byla položena ložná a obrusná vrstva v celkové tloušťce 9 cm.
Po dokončení opravy povrchu silnice byly ošetřeny pracovní spáry, v celém úseku byly z odfrézovaného materiálu oboustranně provedeny krajnice, byly vyčištěny a prohloubeny příkopy, provedena oprava stávajících propustků a jejich čištění a následně provedena obnova vodorovného dopravního značení. V rámci stavby byly napojeny stávající sjezdy k sousedním nemovitostem.
Stavba byla prováděna převážně za částečné uzavírky v kombinaci s úplnou uzavírkou.
Technické údaje a spotřeba materiálu:
Název stavby:
|
„III/1903 Domažlice – Tlumačov – Mrákov“
|
Cena stavebních prací:
|
28.255.793,75 Kč (vč. DPH), financováno SFDI
|
Celková délka silničních úseků
|
5,084 km
|
Obrusná vrstva ACO 11, tl. 4 cm:
|
29.560 m2
|
Ložná vrstva ACP 16+, tl. 5 cm:
|
30.068 m2
|
Vyrovnávky z ACL 16+, tl. 4 cm:
|
29.728 m2
|
Recyklát nezpevněné krajnice a sjezdy:
|
1.275 t
|
Úprava příkopů:
|
9.899 bm
|
Zřízení krajnic:
|
5.084 m2
|
Vodorovné dopravní značení:
|
10.082,5 bm
|
Zhotovitel:
|
ROBSTAV stavby k.s.
|
Projektant:
|
Ing. Jaroslav Rojt, Domažlice
|
TDI:
|
Manifold Group s.r.o., Plzeň
|
zleva: starosta Mrákova Josef Janeček, starosta Tlumačova Miroslav Kabourek, náměstek hejtmana pro dopravu Pavel Čížek, generální ředitel SÚS PK Pavel Panuška, senátor Jan Látka, starosta Domažlic Miroslav Mach a za zhotovitele Petr Čechal
